01 / CONTROL THE WORK
活動執行表要控制結果,不只記錄忙碌
「聯絡場地」「處理宣傳」「確認設備」看起來像任務,卻沒有可驗收結果。當進度落後,團隊也無法判斷缺的是資料、決策、預算,還是下一位接手的人。
一列合格的活動執行工作,應該能被不在現場的第三人判斷是否完成。例如把「處理場地」改為「完成三家場地比較並核准推薦方案」,再補上主責、核准人、截止日與備案。
表格的價值不是填滿,而是讓逾期、依賴、未核准成本與沒有備案的工作提早浮出來。
02 / FIFTEEN FIELDS
活動執行表的 15 個必要欄位

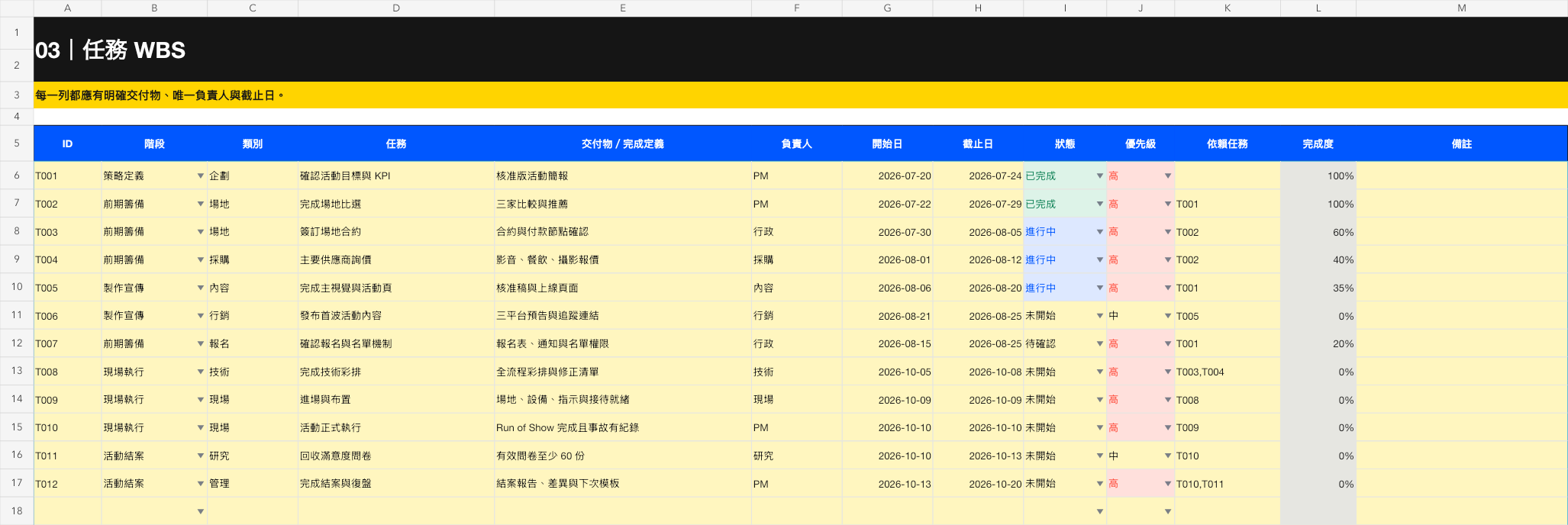

| 欄位群組 | 欄位 | 最低完成標準 |
|---|---|---|
| 識別 | 任務 ID、工作流 | 每列可被引用,並能依企劃、場地、行銷、現場等工作流篩選。 |
| 交付 | 可驗收交付物、完成定義 | 寫成果,不寫模糊動作;完成時有客觀判斷方式。 |
| 責任 | 唯一主責、核准人 | 一人負責推進,一人做最後決定;可為同一人,但不能空白。 |
| 時程 | 開始日、截止日、依賴任務 | 看得出何時啟動、何時逾期,以及前一項未完成會阻擋什麼。 |
| 控制 | 狀態、預估成本、付款狀態 | 狀態使用固定選項;成本與付款承諾分開追蹤。 |
| 風險 | 風險觸發條件、立即備案 | 寫可觀察的切換門檻,以及觸發後第一個能執行的動作。 |
| 交接 | 內部備註 | 只留下下一位接手者需要知道的限制、版本或決策紀錄。 |
03 / FILLING ORDER
先寫成果,再排日期
- 先列 10 至 20 個關鍵交付物:從活動成果往回拆,不從部門名稱開始。
- 補唯一主責與核准人:責任有爭議的列先標成待決策,不假裝已分工。
- 確認依賴,再填日期:避免每項工作都有期限,卻沒有合理先後順序。
- 補成本與付款狀態:把預估花費、已承諾與已付款分開看。
- 只替高影響工作寫觸發與備案:不要為每件小事創造大量無法維護的風險文字。
04 / THREE EXAMPLES
下載檔中的三列範例在示範什麼
| 工作流 | 可驗收交付物 | 風險控制 |
|---|---|---|
| 目標與範圍 | 完成活動一頁決策摘要 | 若核心目標仍有兩個版本,就召開限時決策會議並只保留唯一版本。 |
| 場地與供應商 | 完成三家場地比較與推薦方案 | 若首選未在期限前保留,立即切換第二順位並更新預算。 |
| 現場流程 | 完成可彩排的 Run of Show | 若彩排超時或設備無法切換,刪減次要環節並使用離線素材。 |
三列都只是欄位示範,不是通用答案。正式使用前請刪除範例資料,再依自己的活動日期、人力、預算與限制建立內容。
05 / OPERATING RHYTHM
表格要有固定更新節奏
活動前期至少在每次固定週會前更新;進入最後兩週後,關鍵任務、付款、風險與備案應依實際變化每日檢查。會議只討論三類列:逾期、等待核准,以及已達風險觸發門檻。
- 主責人在會議前更新狀態、截止日與備註。
- 核准人只處理需要決策的列,並留下決定日期。
- 變更日期時,同步檢查所有依賴任務。
- 活動後把實際結果與事件移入結案復盤,不讓執行表永久膨脹。
06 / FAQ
活動執行表範本常見問題
活動執行表和一般待辦清單有什麼不同?
待辦清單多半只寫要做什麼;活動執行表還要連結可驗收成果、責任、核准、依賴、成本、付款與備案,才能在活動變動時支援決策。
CSV 可以用 Google 試算表或 Excel 開啟嗎?
可以。下載後可直接匯入 Google 試算表或使用 Excel 開啟;正式使用前請先刪除三列範例資料。
活動執行表多久更新一次?
至少在固定週會前更新;進入最後兩週後,關鍵任務、付款與風險應依變化每日檢查。
